Stakeholder Analizi Nedir? Güç–İlgi Matrisi ve İletişim Planı Şablonu

Stakeholder Analizi Nedir? Güç–İlgi Matrisi ve İletişim Planı Şablonu

Bir projenin başarısız olması, çoğu zaman teknik yetersizlikten değil, yanlış paydaş yönetiminden kaynaklanır. Doğru ürün geliştirilmiş olabilir, kampanya stratejisi güçlü olabilir, bütçe yeterli olabilir. Ancak projeden etkilenen veya projeyi etkileyen kişiler doğru analiz edilmemiş ise süreç karmaşıklaşır. Direnç oluşur, beklentiler çakışır, iletişim kopar. Bu noktada kritik soru önem kazanır; stakeholder analizi nedir ve neden her stratejik projede başlangıç adımı olmalıdır?

Stakeholder analizi, bir projeden etkilenen ya da projeyi etkileyebilecek tüm kişi ve grupların sistematik biçimde belirlenmesi, sınıflandırılması ve yönetim stratejisinin oluşturulması sürecidir. Bu analiz yapılmadığında, görünmeyen riskler büyür. Yapıldığında ise projeye görünmez bir kontrol mekanizması eklenmiş olur.

Stakeholder Kavramı ve Proje Yönetimindeki Kritik Rolü

Stakeholder yani paydaş, bir projeden doğrudan veya dolaylı şekilde etkilenen tüm kişi ve grupları ifade eder. Bu kişiler proje ekibinde olabilir, müşteri tarafında olabilir, yönetim kurulunda olabilir ya da dış paydaş olarak regülasyon, yatırımcı veya partner konumunda olabilir.

Bir ürün lansmanı düşünelim. Ürün ekibi, pazarlama ekibi, satış ekibi, müşteri destek birimi, üst yönetim ve hatta son kullanıcı paydaş konumundadır. Her birinin beklentisi farklıdır. Ürün ekibi teknik doğruluğa odaklanırken, satış ekibi hız ister. Pazarlama ekibi konumlandırmaya, yönetim ise finansal sonuçlara bakar.

Paydaş analizi yapılmadığında şu problemler ortaya çıkar:

  • Çatışan beklentiler
  • Onay süreçlerinde gecikme
  • Direnç ve sabote etme davranışı
  • Bilgi akışının kopması
  • KPI anlaşmazlıkları

Stakeholder analizi aslında bir risk yönetimi aracıdır. Projeyi teknik değil, insan dinamikleri açısından güvence altına alır.

Stakeholder Türleri: İç ve Dış Paydaş Ayrımı

Stakeholder analizinin ilk adımı paydaşları tanımlamaktır. Ancak burada yüzeysel liste çıkarmak yeterli değildir. Derinlik gerekir.

İç paydaşlar genellikle organizasyon içindedir. Ürün yöneticisi, proje lideri, ekip üyeleri, departman yöneticileri ve üst yönetim bu kategoriye girer.

Dış paydaşlar ise organizasyon dışındadır. Müşteri, kullanıcı, yatırımcı, partner firma, regülasyon otoritesi ve hatta medya bu gruba dahil olabilir.

Her paydaşın projeye etkisi ve projeden etkilenme derecesi farklıdır. Örneğin CFO’nun projeye ilgisi düşük olabilir ama gücü yüksektir. Bir operasyon çalışanının gücü düşük olabilir ama proje sürecini doğrudan etkileyebilir. Bu nedenle analiz sadece “kimler var” sorusuyla sınırlı kalmaz. “Kim ne kadar etkili ve ne kadar ilgili” sorularını da kapsamalıdır.

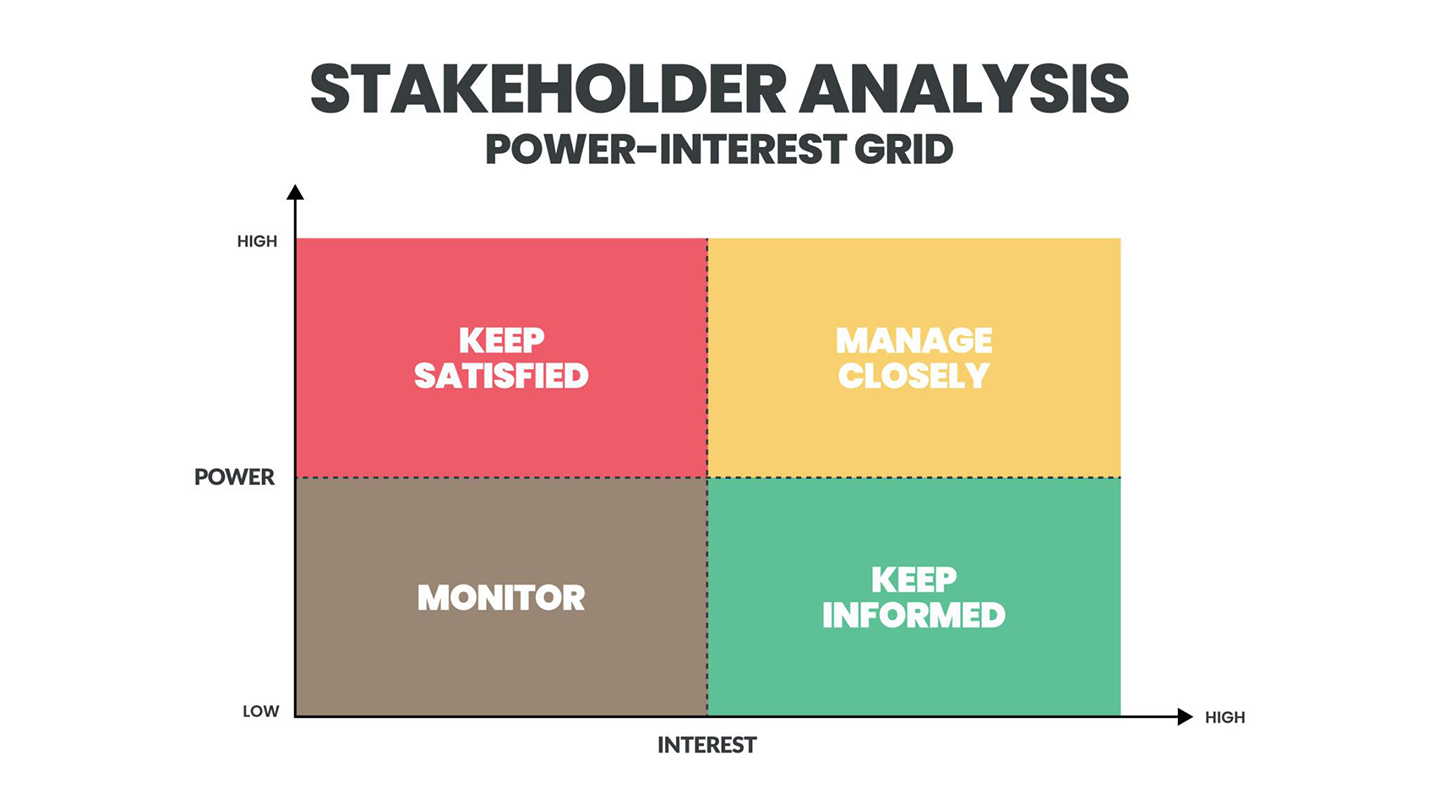

Güç–İlgi Matrisi: Paydaşları Haritalamak

Stakeholder analizinin en yaygın kullanılan aracı güç–ilgi matrisidir. Bu model paydaşları iki eksende değerlendirir. Proje üzerindeki güç seviyesi ve projeye olan ilgi seviyesi.

  • Yüksek güç – yüksek ilgi grubundaki paydaşlar en kritik gruptur. Bu kişiler yakından yönetilmelidir. Sürekli bilgilendirme ve aktif iletişim gerekir.
  • Yüksek güç – düşük ilgi grubundakiler ise memnun tutulmalıdır. Çok detay verilmez ama önemli gelişmeler düzenli aktarılır.
  • Düşük güç – yüksek ilgi grubundakiler bilgilendirilmelidir. Genellikle operasyonel ekip veya son kullanıcı bu gruptadır.
  • Düşük güç – düşük ilgi grubundakiler ise minimum iletişim gerektirir.

Bu matris, iletişim yoğunluğunu doğru planlamayı sağlar. Herkese aynı frekansta bilgi vermek verimsizdir. Stratejik olan doğru paydaşa doğru yoğunlukta iletişim kurmaktır.

Güç–İlgi Matrisi (Doldurulmuş Örnek)

Paydaş Rolü Güç Seviyesi İlgi Seviyesi Risk Potansiyeli Yönetim Stratejisi
CEO Nihai karar verici Çok Yüksek Orta Bütçe kesme riski Aylık özet rapor + kritik KPI sunumu
CFO Finans kontrol Yüksek Düşük-Orta CAC yüksekse projeyi durdurabilir Finansal risk raporu
Ürün Direktörü Teknik lider Yüksek Yüksek Scope genişlerse gecikme olur Haftalık sprint review
Growth Ekibi Trafik ve dönüşüm Orta Yüksek CAC hedefi tutmazsa baskı artar Haftalık performans raporu
Satış Ekibi Gelir üretimi Orta Yüksek Ürün yeterince hazır değil algısı Eğitim + satış materyali
Müşteri Destek Kullanıcı deneyimi Düşük-Orta Yüksek İlk haftada şikayet artışı SSS ve senaryo hazırlığı
Mevcut Kullanıcılar Potansiyel upsell Düşük Yüksek Ücretli özellik algısı zayıf Erken erişim teklifi
Yatırımcı Stratejik izleyici Yüksek Düşük Beklenen büyüme olmazsa baskı Çeyrek dönem performans özeti

Hazırlanan matris, yalnızca “kim projede var?” sorusuna cevap vermez; aynı zamanda “kim ne kadar etkili, kim ne kadar ilgili ve kim potansiyel risk taşıyor?” sorularını görünür hale getirir. Bu görünürlük, sürpriz veto kararlarını, bütçe krizlerini ve onay gecikmelerini minimize eder.

İletişim planı tablosu ise analiz çıktısını aksiyona dönüştürür. Hangi paydaşa hangi sıklıkta, hangi kanaldan ve hangi içerikte bilgi verileceğini netleştirir. Böylece bilgi akışı kişisel inisiyatiflere bırakılmaz, sistematik hale gelir.

Kritik 4 Paydaş (Yüksek Güç – Yüksek İlgi)

Bu gruba giren paydaşlar;

  • Ürün Direktörü
  • CEO
  • Growth Lideri
  • Satış Direktörü

Bu kişilerle aktif ve sürekli iletişim gerekir. Onları bilgilendirmek yetmez sürece dahil etmek gerekir.

Paydaş Beklentilerini ve Motivasyonlarını Analiz Etmek

Güç ve ilgi haritası yeterli değildir. Bir paydaşın projeye bakış açısı anlaşılmadan yönetim eksik kalır.

Her paydaş için şu sorular sorulmalıdır:

  • Bu kişi projeden ne kazanacak?
  • Bu kişi projeden ne kaybedebilir?
  • Başarısızlık durumunda nasıl etkilenir?
  • Başarı durumunda motivasyonu artar mı?

Örneğin satış ekibi için yeni ürün hedef baskısı anlamına gelebilir. Ürün ekibi için teknik risk anlamına gelebilir. Yönetim için finansal fırsat olabilir.

Paydaş direncinin büyük kısmı bilinmezlikten kaynaklanır. Beklentileri açık şekilde tanımlamak, direnci azaltır. Stakeholder analizi yalnızca haritalama değil psikolojik okuma sürecidir.

İletişim Planı Şablonu: Stratejik İletişim Tasarımı

Paydaş analizi tamamlandıktan sonra iletişim planı oluşturulmalıdır. Bu plan şu unsurları içermelidir:

  • Hangi paydaşa hangi sıklıkta bilgi verilecek
  • Hangi kanaldan iletişim kurulacak
  • Kim sorumlu olacak
  • Hangi mesaj tonu kullanılacak
  • Hangi metrikler raporlanacak

Örneğin üst yönetime aylık özet rapor yeterliyken, operasyon ekibine haftalık detaylı bilgi gerekebilir. Müşteri tarafında ise milestone bazlı iletişim daha doğru olabilir.

İletişim planı olmadan stakeholder analizi teoride kalır. Plan uygulamaya dönüşmelidir. Profesyonel organizasyonlarda iletişim planı proje charter dokümanına entegre edilir. Böylece paydaş yönetimi sistematik hale gelir.

Stakeholder Analizi Yapılmadığında Oluşan Riskler ve Gerçek Hayat Örnekleri

Birçok başarısız proje hikayesinde ortak nokta vardır: Kritik bir paydaş sürece dahil edilmemiştir.

Örneğin IT ekibi erken aşamada sürece dahil edilmezse teknik uyumsuzluk son anda ortaya çıkabilir. Hukuk departmanı bilgilendirilmez ise regülasyon riski doğabilir. Üst yönetim yeterince bilgilendirilmezse de destek kesilebilir.

Ajans projelerinde de benzer durum yaşanır. Müşteri tarafındaki karar verici ile iletişim kurulmazsa, operasyon ekibi üzerinden yürüyen proje son anda veto alabilir. Stakeholder analizi yapılmadığında görünmeyen güç merkezleri devreye girer. Bu da projeyi yavaşlatır veya durdurur. Başarılı projelerin ortak özelliği yalnızca iyi plan değil, iyi paydaş yönetimidir.

Sonuç: Stratejik Projelerin Görünmeyen Güvencesi

Stakeholder analizi, teknik bir proje yönetim aracı gibi görünse de aslında stratejik bir liderlik pratiğidir. İnsan dinamiklerini anlamadan proje yönetmek mümkün değildir.

Güç–İlgi matrisi, paydaş haritalama ve iletişim planı birlikte uygulandığında proje yalnızca operasyonel değil, politik olarak da güvence altına alınır.

Projelerin çoğu yanlış strateji yüzünden değil, yanlış paydaş yönetimi yüzünden başarısız olur. Doğru analiz ise görünmeyen riskleri görünür hale getirir ve süreci kontrol altına alır.

0 Shares:
Bir yanıt yazın

E-posta adresiniz yayınlanmayacak. Gerekli alanlar * ile işaretlenmişlerdir

Bunlar ilginizi çekebilir
